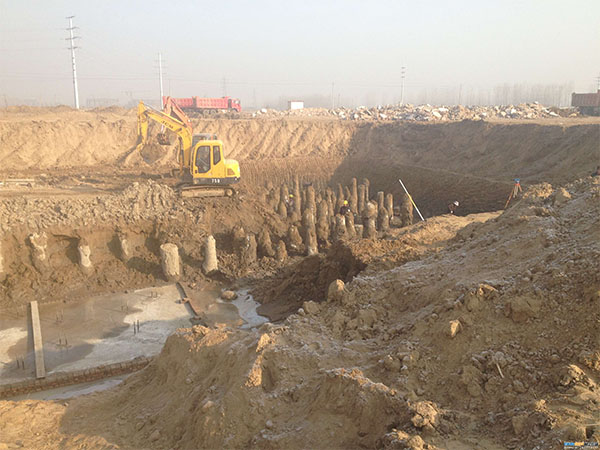

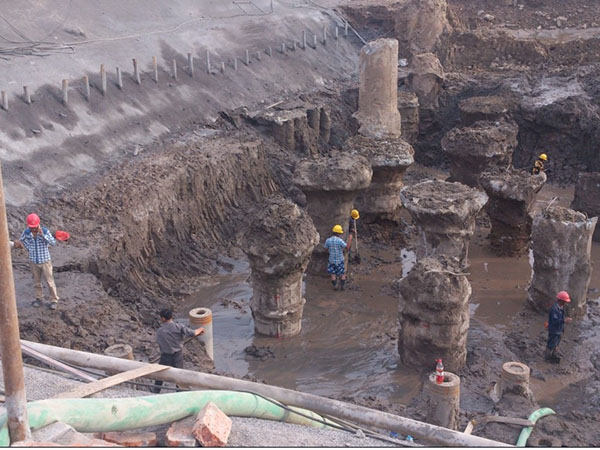

螺纹桩是近年来研制的一种新型桩型。螺纹桩用带有自控装置的螺纹桩桩机特制的螺纹钻杆钻进,钻至设计深度,在土体中形成螺纹。提钻工程中螺纹桩机自控系统控制螺纹钻杆的提升速度和旋转速度,与此同时制备好的细石混凝土或砂浆开始由高压泵泵送,通过空心螺纹钻杆由钻头泵出,钻头泵出的高压细石混凝土或砂浆迅速形成螺纹。这就是螺纹桩的工作原理,那螺纹桩的施工工艺大家了解么?城乡岩土带大家看一下。
1、工艺流程
施工程序为:施工准备→清表及碾压→工艺性试验→确定工艺→测量放样→桩基施工→成桩验收。
2、施工放样
根据布桩图,计算出四角边桩桩位中心坐标,用GPS进行施工放样,然后用大钢尺放出其他变截面挤密螺纹桩。为保证放出的变截面挤密螺纹桩桩位不丢失,先用钢钎打点,然后在钢钎打出的点位灌白灰,插上有红色标志的竹竿。
3、施工顺序
采用跳桩法施工,避免造成相临桩断桩,同时避免串孔现象出现。
4、钻机就位
钻机就位采用液压支腿和滑道共同来完成。钻机就位前要用钢尺进行桩位复核,以确保桩位正确。钻机就位后,应用钻机塔身的前后和左右的垂直标杆检查塔身导杆,校正位置,使钻杆垂直对准桩位中心,确保变截面挤密螺纹桩垂直度容许偏差不大于1%。
5、钻进成孔
钻孔开始时,关闭钻头阀门,向下移动钻杆至钻头触及地面时,启动马达钻进。先慢后快,同时检查钻孔的偏差并及时纠正。在成孔过程中,发现钻杆摇晃或难钻时,应放慢进尺,防止桩孔偏斜、位移及钻杆、钻具损坏。变截面挤密螺纹桩钻机匀速钻进,正常钻速为1m/min左右,同时根据钻塔上标记控制钻进深度,并及时记录电流变化情况,达到设计深度后停钻。
当钻头进入硬层时,钻头摇晃相对较大,同时钻机设备的电流值达到190A左右,该种情况下持续钻进100cm以上并达到设计底标高,可以认为达到设计要求。如不能满足上述要求,可以持续钻进直到满足设计要求。
①桩孔上端成孔:
正向回转向下钻进,先小截面钻头钻进至1米后,随即与大截面钻头呈阶梯状同时向下钻进,至大截面段的设计孔深后暂停回转;
②解锁:
向上提升钻杆约0.5米后,反向回转钻杆约1/2~1周,使键式离合装置解锁,大截面钻头与小截面钻头轴向分离,而大截面钻头停留在大直径桩孔处;
③小截面成孔:
此时下降钻杆至原井深后小截面钻杆正向继续向下钻进,直至设计桩深,形成挤密变截面柱状裸孔;
④提升挤压螺纹:

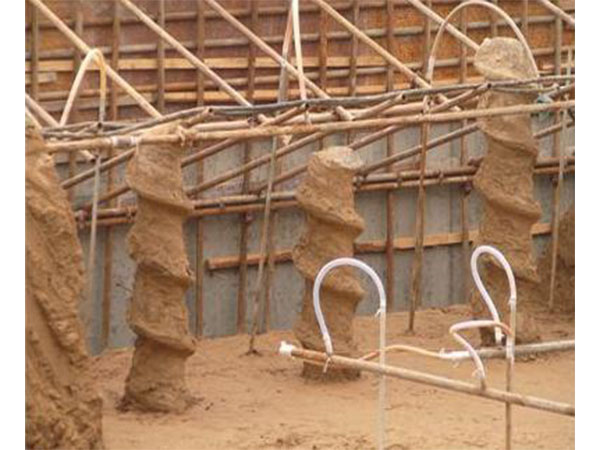

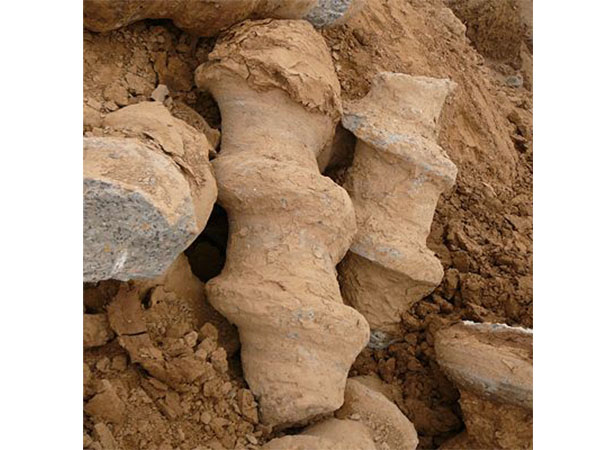

裸孔完成之后,采用反向回转并提升,在反向回转及提升速比同步作用力下,螺牙偏心凸轮切点与土体摩擦,呈一开合角度自动张开,螺牙偏心凸轮呈螺旋形式挤压土体形成螺牙,当小截面钻杆提升至大截面时,与大截面钻头的键式离合装置结合共同反向回转,大截面钻头的偏心凸轮打开,挤压螺纹;
⑤提升灌注混凝土成桩:
与工序④回转提升速比同步,挤压螺纹的同时,由钻杆内及时泵送混凝土充填成桩。
6、混合料搅拌
混合料搅拌要求按配合比进行配料,计量要求准确,拌合时间不得少于120s。
7、灌注及拔管
灌注前试验人员对拌和料进行坍落度检查,成孔至设计深度后,现场指挥员应通知钻机停钻提升钻杆30cm,使钻头滑瓣打开,并同时通知司泵开始灌注砼并保持连续灌注。灌注砼至桩顶时,应适当超过桩顶设计标高不小于50cm,以保证桩顶标高和桩顶砼质量均符合设计要求。司钻和泵工密切配合,根据泵入混合料量控制提钻速度,保证钻头矛尖始终埋在混合料中1m左右,以防断桩。混合料达不到桩头设计标高时,应及时处理,将泵管插入混合料下面50cm处补料,并振捣密实。灌注砼之前,应检查管路是否顺畅稳固;每班第1根桩灌注前,应用水泥砂浆湿润管路。压灌砼时一次提钻高度小于25cm,混凝土埋钻高度大于1.0m。
灌注成桩完成后,桩顶采用湿黏土封顶,进行保护。对每根桩和拌合料灌筑量不得小于施工图标示灌筑量,确认桩长能保证有效桩体的施工图标示高程,且上端应有0.5m长的保护桩体。
8、移机
当上一根桩施工完毕后,钻机移位,进行下一根桩的施工。施工时应根据轴线或周围桩的位置对需施工的桩位进行复核,保证桩位准确。
螺纹桩的施工工艺城乡岩土已经介绍完毕,螺纹桩在保持其优点的同时,更具有强度高,工期短,功效高,沉降小,抗震,不取土,不排浆,不污染,施工及成桩质量不受地下水影响,应用范围广,适应多种土层等优势。想进行螺纹桩施工的可以联系我们!
